Réception des travaux : réserves, PV, absence et conséquences


10 ansdurée de la garantie décennale
5 %retenue de garantie maximale
8 joursCCMI : dénonciation des vices apparents
690 € HTexpert indépendant à la réception

Mis à jour le 9 septembre 2026

Réception des travaux : réserves, absence de réception, paiement du solde, conséquences : de quoi parle-t-on ?

Gaine électrique dépassant d'une cloison sans finition, réserve de plâtrerie relevée à la réception des travaux.
Gaine technique traversant une cloison sans rebouchage ni finition : le type de détail qu'une visite de réception méthodique relève pièce par pièce.

La réception des travaux est le moment où tout bascule. Jusque-là, le chantier appartient en pratique à l'entreprise : elle en a la garde, elle répond de ce qui s'y passe, elle doit livrer ce qui a été commandé. À partir de la signature du procès-verbal, l'ouvrage devient celui du maître d'ouvrage, les garanties légales commencent à courir et le solde du prix devient exigible. Cette question revient de façon régulière dans les demandes que reçoit notre cabinet, et ce n'est pas un hasard : c'est l'acte le plus lourd de conséquences de toute l'opération, et c'est aussi celui que l'on prépare le moins.

Les questions que nous recevons se ressemblent. Faut-il signer alors que des finitions manquent ? Que valent des réserves griffonnées sur un coin de devis ? L'entreprise réclame le solde alors que rien n'a été formalisé : est-on obligé de payer ? Et surtout, que se passe-t-il quand aucune réception n'a jamais eu lieu, parce que l'artisan est parti, parce que les relations se sont dégradées ou simplement parce que personne n'y a pensé ?

Cette page est la référence méthodologique du cabinet sur ce sujet précis. Nous y posons le vocabulaire, le déroulement de la visite, le contenu du procès-verbal, la façon de formuler et de lever les réserves, le sort des malfaçons constatées avant la signature, les conséquences d'une absence de réception et les règles qui encadrent le paiement du solde. Le cadre général de l'expertise construction et des garanties est traité ailleurs sur le site ; ici, nous ne parlons que de la réception.

À retenir

la réception des travaux est l'acte juridique qui clôt le chantier et ouvre les garanties. Bien préparée et bien rédigée, elle protège le maître d'ouvrage ; bâclée ou absente, elle le prive de la plupart de ses recours simples.

Absence d'enduit sur le tableau d'une porte-fenêtre, réserve typique relevée lors de la réception des travaux.
Tableau de porte-fenêtre laissé sans enduit de finition : une réserve à écrire, localiser et photographier le jour de la réception.

Qu'est-ce que la réception des travaux et que dit l'article 1792-6 du Code civil ?

L'article 1792-6 du Code civil donne la définition : « la réception est l'acte par lequel le maître de l'ouvrage déclare accepter l'ouvrage avec ou sans réserves. Elle intervient à la demande de la partie la plus diligente, soit à l'amiable, soit à défaut judiciairement. Elle est, en tout état de cause, prononcée contradictoirement. » Le texte est consultable sur Légifrance. En langage courant : c'est le jour où le client regarde l'ouvrage, dit « j'accepte » et l'écrit, en présence de l'entreprise.

Trois mots de cette définition portent tout le régime. « Déclare » : la réception est un acte unilatéral du maître d'ouvrage ; l'entreprise ne « réceptionne » pas, elle est convoquée pour assister et signer. « Avec ou sans réserves » : accepter ne veut pas dire approuver sans condition ; on peut recevoir l'ouvrage tout en listant ce qui doit encore être repris. « Contradictoirement » : l'entreprise doit avoir été appelée à la visite ; un procès-verbal signé seul par le client, sans convocation préalable, sera fragile devant un juge.

Forme de réception Comment elle se caractérise Ce qu'il faut retenir
Expresse Visite contradictoire, procès-verbal daté et signé La seule forme réellement sécurisée ; c'est celle que nous recommandons systématiquement
Tacite Prise de possession des lieux et paiement quasi intégral du prix, sans PV Admise par la Cour de cassation lorsque la volonté d'accepter est non équivoque ; date incertaine, réserves impossibles à prouver
Judiciaire Prononcée par le tribunal à la demande d'une partie, si l'ouvrage est en état d'être reçu Recours lorsque le maître d'ouvrage refuse abusivement ou que l'entreprise a disparu ; le juge fixe la date
Partielle Réception lot par lot ou tranche par tranche Possible pour des lots distincts, pas à l'intérieur d'un même lot

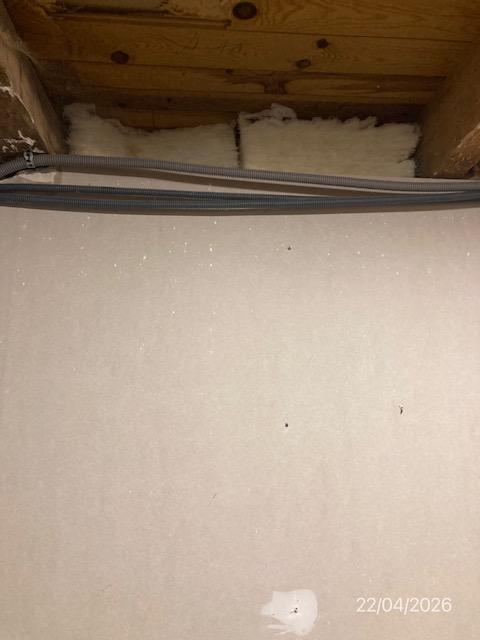

Plaques de plâtre non jointives, isolant apparent sous toiture : inachèvement à réserver à la réception des travaux.
Plaques de plâtre non jointives et isolant apparent en sous-face de toiture : un inachèvement qui justifie une réserve, voire un refus de réception du lot.

Les effets de la réception sont au nombre de quatre et se produisent le même jour. Premièrement, elle fixe le point de départ des garanties légales : parfait achèvement pendant un an (article 1792-6), bon fonctionnement des éléments d'équipement dissociables pendant deux ans (article 1792-3), décennale pendant dix ans (article 1792-4-1). Le détail de ce que couvre chacune figure dans notre page sur les garanties après construction. Deuxièmement, elle transfère la garde de l'ouvrage et les risques au maître d'ouvrage : un dégât survenant le lendemain relève de son assurance habitation, plus de la responsabilité du chantier. Troisièmement, elle purge les vices et non-conformités apparents qui n'ont pas été réservés : ce qui se voyait et n'a pas été écrit est réputé accepté. Quatrièmement, elle rend le solde du prix exigible, sous réserve des retenues légales.

Le mot « apparent » mérite une définition, parce que tout le contentieux tourne autour de lui. Un désordre est apparent lorsqu'un maître d'ouvrage profane, attentif, pouvait le voir à la réception dans sa nature et dans son ampleur. Une fissure visible en façade est apparente ; une infiltration qui ne se manifestera qu'au premier hiver ne l'est pas. La jurisprudence tient compte de la présence ou non d'un professionnel aux côtés du client : assisté par un architecte ou un expert, le maître d'ouvrage est jugé plus sévèrement sur ce qu'il aurait dû voir. Cette notion ne doit pas être confondue avec la garantie des vices cachés de l'article 1641 du Code civil, qui régit la vente d'un bien et non le contrat d'entreprise : après réception, les défauts non apparents d'une construction relèvent des garanties légales de construction, pas du droit de la vente.

À retenir

la réception est une déclaration unilatérale du maître d'ouvrage, prononcée contradictoirement, avec ou sans réserves. Elle déclenche le même jour les garanties d'un, deux et dix ans, transfère les risques, purge les défauts apparents non réservés et rend le solde exigible.

Comment se déroule la réception et que doit contenir le procès-verbal de réception des travaux ?

La visite de réception se prépare avant le jour J. L'entreprise, ou le maître d'œuvre s'il y en a un, propose une date ; à défaut, c'est le maître d'ouvrage qui convoque, par lettre recommandée avec avis de réception, en laissant un délai raisonnable, une semaine à quinze jours dans l'usage. La convocation vaut preuve du caractère contradictoire : si l'entreprise ne se présente pas, la visite peut se tenir et le procès-verbal mentionner son absence malgré convocation régulière.

Sur place, la méthode que nous appliquons est la même quel que soit l'ouvrage : parcourir chaque pièce et chaque façade dans un ordre fixe, du sol au plafond, comparer ce qui est réalisé au devis, aux plans et aux descriptifs, faire fonctionner ce qui peut l'être (menuiseries, robinetterie, évacuations, tableau électrique, chauffage, ventilation), ouvrir les regards et trappes accessibles, et photographier chaque écart en le localisant. Les règles de l'art de référence sont les DTU : DTU 20.1 pour la maçonnerie, DTU 26.1 pour les enduits, DTU 60.1 pour la plomberie, DTU 40.21 pour les couvertures en tuiles, DTU 13.1 pour les fondations. Le CSTB en assure la publication. Un écart au DTU n'est pas forcément un désordre spectaculaire : c'est pourtant une non-conformité qu'il faut réserver tant qu'elle est constatable.

Le procès-verbal de réception des travaux est le document qui matérialise la déclaration. Aucun formulaire n'est imposé par la loi, mais certaines mentions sont indispensables pour qu'il produise ses effets.

Mention du procès-verbal Pourquoi elle compte Risque si elle manque
Date de la réception Point de départ des garanties d'un, deux et dix ans Date contestée, garanties incertaines
Identification des parties et de l'ouvrage (adresse, lots concernés) Rattache le PV au marché signé Doute sur le périmètre reçu
Décision : sans réserve, avec réserves, ou refus motivé C'est la « déclaration » de l'article 1792-6 PV inutilisable
Liste des réserves, localisées et décrites Seules les réserves écrites échappent à la purge Défauts apparents réputés acceptés
Délai de levée des réserves Point de départ de la mise en demeure Levée indéfiniment repoussée
Documents remis (DOE, notices, attestations d'assurance, PV d'essais) Preuve de ce qui a été livré Difficulté à mobiliser les assureurs
Signatures des deux parties, ou mention de l'absence après convocation Caractère contradictoire Valeur probatoire réduite

Le PV est établi en autant d'exemplaires originaux que de parties, chacune conservant le sien. Lorsqu'une police a été souscrite, une copie doit partir sans délai à votre assureur dommages-ouvrage : la date de réception commande la mise en jeu de cette assurance, qui prend le relais de l'entreprise défaillante à l'expiration du parfait achèvement. Sans PV daté, l'assureur ne peut pas situer le sinistre dans le temps et le dossier s'enlise.

Le contrat de construction de maison individuelle (CCMI) ajoute des règles propres, fixées aux articles L231-1 et suivants du Code de la construction et de l'habitation. Le maître d'ouvrage qui se fait assister par un professionnel signe le PV en connaissance de cause ; celui qui vient seul dispose de huit jours après la remise des clés pour dénoncer par écrit les vices apparents qu'il n'aurait pas réservés sur le moment (article L231-8). Ce délai de rattrapage n'existe pas dans un marché de travaux classique : hors CCMI, ce qui n'est pas écrit le jour même est perdu, sauf à démontrer que le désordre n'était pas apparent. Les fiches de service-public.fr et celles de l'ANIL détaillent ce régime particulier.

Refuser la réception est possible, et parfois nécessaire : ouvrage inachevé, désordres graves, installation dangereuse. Le refus doit être motivé par écrit, désordre par désordre, et consigné dans un procès-verbal de refus qui vaut aussi convocation à une nouvelle visite. Un refus fondé sur des finitions mineures serait jugé abusif et ouvrirait la voie à une réception judiciaire, avec une date fixée par le tribunal et, souvent, des intérêts de retard sur le solde.

À retenir

la réception se convoque par écrit, se conduit pièce par pièce en comparant l'ouvrage au marché et aux DTU, et se conclut par un procès-verbal daté, signé, listant les réserves et le délai pour les lever. En CCMI, huit jours de rattrapage existent pour le maître d'ouvrage non assisté ; ailleurs, ce qui n'est pas écrit le jour même est réputé accepté.

Réserves à la réception : comment les formuler et comment les lever ?

Une réserve est la mention écrite, au procès-verbal, d'un désordre, d'un inachèvement ou d'une non-conformité que le maître d'ouvrage constate et refuse d'accepter en l'état, tout en acceptant l'ouvrage dans son ensemble. Trois familles se distinguent. L'inachèvement : un ouvrage prévu au devis n'est pas fait, ou pas fini. La malfaçon : l'ouvrage est fait, mais mal, en écart avec les règles de l'art. La non-conformité : l'ouvrage est correctement exécuté, mais ce n'est pas ce qui a été commandé, autre teinte, autre modèle, autre dimension. Les trois se réservent de la même façon, mais leur traitement diffère : une non-conformité acceptée en connaissance de cause peut se régler par une moins-value plutôt que par une reprise.

Une réserve mal rédigée ne vaut guère mieux qu'une absence de réserve. « Finitions à reprendre » ne protège rien ; « absence d'enduit de finition sur le tableau droit de la porte-fenêtre du séjour, sur toute la hauteur » protège. La règle est : un désordre, une ligne, une localisation, une nature, et si possible la référence au poste du devis ou au DTU concerné. Les photographies datées sont annexées et numérotées. Lorsque la liste est longue, elle fait l'objet d'une annexe paraphée par les deux parties et mentionnée au corps du PV, faute de quoi l'entreprise pourra soutenir qu'elle n'en a jamais eu connaissance.

finitions inachevées à la réception

L'œil s'arrête d'abord sur les tableaux de baies et les angles de cloisons, là où l'enduit de finition manque le plus souvent parce que le plâtrier a attendu le menuisier qui attendait le plâtrier.

Il suit ensuite les gaines et réseaux qui traversent les parois : un fourreau qui sort d'une cloison sans rebouchage ni finition signale un lot laissé en attente et jamais repris.

Il termine par les sous-faces et les locaux annexes, garage ou combles, où des plaques non jointives laissant voir l'isolant révèlent un ouvrage livré avant d'être achevé.

Le PV fixe un délai de levée. Le Code civil n'en impose aucun ; la pratique retient de deux semaines à trois mois selon la nature des reprises, et le cahier des clauses administratives générales des marchés privés (norme NF P03-001) prévoit lui aussi que ce délai soit arrêté au procès-verbal. Passé ce délai, le maître d'ouvrage met l'entreprise en demeure par lettre recommandée. Si rien ne bouge, la garantie de parfait achèvement s'applique pendant un an à compter de la réception : l'entreprise doit reprendre les réserves du PV et les désordres signalés par écrit dans l'année, et le maître d'ouvrage peut, après mise en demeure restée infructueuse, faire exécuter les travaux par un tiers aux frais de l'entreprise défaillante. La levée se constate elle aussi par écrit : un procès-verbal de levée de réserves, daté et signé, désordre par désordre, jamais par une simple mention globale « réserves levées ».

Les publications de l'AQC sur les pathologies du bâtiment montrent que les défauts d'étanchéité et les défauts de finition figurent parmi les désordres les plus fréquemment relevés dans la construction neuve. C'est précisément la catégorie qui, faute d'avoir été réservée, disparaît des recours : une finition manquante est apparente par définition, donc purgée si elle n'est pas écrite.

Les réserves ont une traduction financière encadrée par des textes précis. Le tableau qui suit rassemble les seuils applicables.

Règle chiffrée Valeur Source
Retenue de garantie sur un marché privé de travaux 5 % maximum du montant des travaux, remplaçable par une caution bancaire Loi n° 71-584 du 16 juillet 1971
Libération de la retenue de garantie 1 an après la réception, si les réserves sont levées Loi n° 71-584 du 16 juillet 1971
Solde du prix en CCMI 5 % du prix, payable à la levée des réserves, consignable en cas de réserves CCH, art. L231-8 et R231-7
Délai de dénonciation des vices apparents en CCMI sans assistance 8 jours après la remise des clés CCH, art. L231-8
Garantie de parfait achèvement 1 an à compter de la réception Code civil, art. 1792-6
Garantie de bon fonctionnement 2 ans à compter de la réception Code civil, art. 1792-3
Garantie décennale 10 ans à compter de la réception Code civil, art. 1792-4-1

Le mot « retenue » ne signifie pas que le maître d'ouvrage conserve librement l'argent : les sommes sont consignées auprès d'un tiers ou remplacées par une caution, et ne servent qu'à financer les reprises si l'entreprise ne les exécute pas. Retenir davantage que ce que les textes autorisent, ou conserver le solde sans consignation, expose le maître d'ouvrage à une action en paiement avec intérêts, même si ses réserves sont fondées.

À retenir

une réserve utile est écrite, localisée, décrite et photographiée, avec un délai de levée porté au PV. Non levée, elle relève de la garantie de parfait achèvement pendant un an ; sa contrepartie financière est plafonnée à 5 % du marché, consignés ou cautionnés, jamais conservés librement.

Malfaçons avant réception des travaux : quels recours avant de signer ?

Avant la réception, les garanties légales d'un, deux et dix ans n'existent pas encore : elles naissent le jour du procès-verbal. Le maître d'ouvrage n'est pourtant pas démuni, il se trouve simplement sur un autre terrain, celui du contrat. L'entreprise est tenue d'une obligation de résultat : livrer l'ouvrage commandé, conforme au marché et aux règles de l'art. Un manquement engage sa responsabilité contractuelle de droit commun (article 1231-1 du Code civil), et l'article 1788 du même code met à sa charge la perte de l'ouvrage qui périrait avant livraison, tant que le maître d'ouvrage n'a pas été mis en demeure de le recevoir. Autrement dit, tant que l'on n'a pas signé, le chantier reste le problème de celui qui le réalise.

Le premier réflexe est le signalement écrit, pendant le chantier, sans attendre la visite finale. Un compte rendu de chantier contresigné, un courriel avec accusé de lecture ou une lettre recommandée décrivant le désordre, sa localisation et la reprise attendue, datent le constat et placent l'entreprise en situation de devoir répondre. Une précision s'impose, parce qu'elle est source de nombreux déboires : un désordre signalé en cours de chantier mais non repris doit être réservé à nouveau au procès-verbal. Le signalement antérieur ne le sauve pas de la purge s'il est apparent le jour de la réception et absent du PV.

Le deuxième levier est la constatation. Deux professionnels peuvent intervenir, avec des rôles distincts. Le commissaire de justice (ancien huissier) dresse un constat de la matérialité des faits : il décrit ce qu'il voit, mesure, photographie, mais ne se prononce pas sur la conformité aux règles de l'art. L'expert construction indépendant qualifie le désordre : il le rattache au poste du devis ou au DTU concerné, en apprécie la gravité et chiffre la reprise. Lorsque l'entreprise conteste, le constat est organisé de façon contradictoire, entreprise convoquée par écrit, pour que le document produit soit opposable.

Troisième levier, le plus délicat : la suspension des paiements. L'article 1219 du Code civil autorise une partie à refuser d'exécuter son obligation si l'autre n'exécute pas la sienne et si cette inexécution est suffisamment grave. Appliqué au chantier, cela permet de différer un acompte en proportion du désordre constaté, jamais au-delà. Bloquer l'intégralité d'une situation de travaux pour un défaut de finition renverse la situation : c'est alors le maître d'ouvrage qui est en faute, avec pénalités de retard et intérêts à la clé. La suspension se notifie par écrit, motivée, en indiquant ce qui déclenchera la reprise du paiement.

Si la mise en demeure de reprendre reste sans effet, trois voies s'ouvrent. La première consiste à provoquer la réception et à y consigner le désordre en réserve, ou à la refuser s'il est grave : l'ouvrage entre alors dans le régime des garanties, ce qui est souvent la solution la plus rapide. La deuxième est judiciaire : l'article 145 du Code de procédure civile permet d'obtenir en référé, avant tout procès, la désignation d'un expert judiciaire chargé de constater et de décrire l'état de l'ouvrage, ce qui fige la preuve avant que les travaux ne soient recouverts. La troisième est la résolution du contrat pour manquement grave, par notification après mise en demeure (articles 1224 à 1226 du Code civil), qui autorise à confier l'achèvement à une autre entreprise. Cette hypothèse est aussi la seule dans laquelle l'assurance dommages-ouvrage intervient avant réception : l'article L242-1 du Code des assurances la mobilise lorsque le contrat a été résilié pour inexécution après mise en demeure infructueuse.

Le jour de la visite, face à une malfaçon connue, le maître d'ouvrage choisit entre trois positions, et ce choix se fait avant de tenir le stylo. Le refus, réservé aux désordres qui rendent l'ouvrage impropre à sa destination ou dangereux. La réserve, pour tout ce qui doit être repris. L'acceptation avec moins-value négociée, pour une non-conformité sans conséquence technique que l'on préfère compenser financièrement plutôt que faire démolir. Ce que nous déconseillons sans nuance : signer un PV pré-rempli « sans réserve » sous la pression d'une remise de clés. En contrat de construction de maison individuelle, la consignation du solde vaut paiement à l'égard du constructeur, qui ne peut s'en prévaloir pour retenir les clés ; les fiches de l'ANIL le rappellent.

À retenir

avant réception, le recours est contractuel, pas décennal : signaler par écrit, faire constater, suspendre un acompte à proportion du désordre et jamais davantage, puis provoquer la réception ou saisir le juge des référés. Un désordre signalé pendant le chantier doit être réservé à nouveau au PV, sinon il est purgé.

Absence de réception des travaux : quelles conséquences et comment y remédier ?

L'absence de réception est la situation la plus fréquente dans les petits et moyens chantiers : l'artisan finit, envoie sa facture, le client s'installe, personne ne rédige rien. Elle est aussi celle qui coûte le plus cher au moment où un désordre apparaît, parce que tout le mécanisme des garanties repose sur une date qui n'existe pas. Les conséquences de l'absence de réception des travaux se lisent poste par poste.

Point de comparaison Avec procès-verbal de réception Sans réception formalisée
Garanties légales de construction Ouvertes à la date du PV Non ouvertes : pas de parfait achèvement, pas de biennale, pas de décennale
Assurance dommages-ouvrage Mobilisable après l'année de parfait achèvement Non mobilisable, sauf résiliation du contrat après mise en demeure
Fondement de l'action contre l'entreprise Responsabilité de plein droit : le désordre suffit, sans preuve de faute Responsabilité contractuelle de droit commun : le maître d'ouvrage doit prouver la faute et le lien avec le dommage
Prescription de l'action Délais propres à chaque garantie, à compter de la réception Cinq ans à compter de la connaissance du dommage (article 2224 du Code civil)
Garde de l'ouvrage et des risques Transférée au maître d'ouvrage Reste en principe à l'entreprise (article 1788)
Désordres apparents non signalés Purgés Non purgés : ils restent invocables, faute d'acceptation
Exigibilité du solde Le jour de la réception Discutée : l'entreprise doit provoquer la réception pour le réclamer

Le tableau montre que l'absence de réception n'est pas à sens unique. Elle prive le maître d'ouvrage de la responsabilité de plein droit et de l'assurance dommages-ouvrage, mais elle laisse les risques et la purge en suspens, ce qui gêne aussi l'entreprise. C'est pourquoi la loi permet à « la partie la plus diligente » de la provoquer : l'entrepreneur qui veut son solde et le client qui veut ses garanties ont un intérêt commun à formaliser.

La première façon de sortir de l'impasse est la réception tacite, dont les conditions ont été fixées par la Cour de cassation. Depuis un arrêt de la troisième chambre civile du 30 janvier 2019, la prise de possession de l'ouvrage combinée au paiement du prix fait présumer la volonté non équivoque du maître d'ouvrage de le recevoir. La présomption tombe si le client a manifesté son refus : contestation écrite de la qualité des travaux, refus de payer motivé, ou ouvrage manifestement inhabitable. Deux conséquences pratiques. D'abord, un maître d'ouvrage qui emménage et paie intégralement sans rien écrire a probablement reçu l'ouvrage sans le savoir, sans réserve, à une date qu'un juge reconstituera à partir des factures et des relevés de compteurs. Ensuite, la réception tacite ne comporte jamais de réserves : tout ce qui était apparent au jour retenu est purgé. Elle sauve les garanties, mais fait perdre les finitions.

La deuxième voie est la régularisation amiable : convoquer l'entreprise par lettre recommandée à une visite de réception, même longtemps après la fin du chantier, et dresser un procès-verbal en bonne et due forme. La date à porter au PV est celle de la signature ; les parties peuvent y mentionner la date de prise de possession à titre d'information, mais antidater un procès-verbal pour faire courir les garanties plus tôt ou plus tard expose à la nullité et, vis-à-vis des assureurs, à la fausse déclaration. Si l'entreprise ne répond pas ou ne vient pas, la visite se tient quand même : le maître d'ouvrage, assisté d'un expert ou d'un commissaire de justice, établit un constat de carence qui décrit l'ouvrage, sa date d'achèvement apparente et les désordres relevés. Ce document ne vaut pas réception, mais il en prépare la troisième voie.

Celle-ci est la réception judiciaire. Le tribunal judiciaire, saisi au fond par l'une ou l'autre partie, prononce la réception si l'ouvrage est « en état d'être reçu », c'est-à-dire habitable ou utilisable conformément à sa destination, même si des désordres subsistent. Le juge fixe la date, qui peut être rétroactive et correspondre au jour où l'ouvrage a atteint cet état ; il peut assortir la réception de réserves correspondant aux désordres alors apparents. Cette procédure est la seule issue lorsque l'entreprise a disparu, est en liquidation ou refuse obstinément de signer : elle fait naître les garanties, et donc la possibilité d'actionner l'assureur décennal de l'entreprise même si celle-ci n'existe plus. Elle suppose un dossier technique solide, car le tribunal statue sur pièces et, le plus souvent, après une expertise judiciaire ordonnée sur le fondement de l'article 145 déjà cité.

Un dernier point mérite d'être dit clairement : l'absence de réception n'est pas une protection. Certains maîtres d'ouvrage refusent de signer en croyant conserver ainsi un moyen de pression indéfini. En réalité, ils s'exposent à une réception judiciaire à leurs torts si l'ouvrage était recevable, avec intérêts sur le solde, et se privent pendant toute la période d'une assurance dommages-ouvrage qu'ils ont pourtant payée.

À retenir

sans réception, aucune garantie légale ne court, l'assurance dommages-ouvrage est inopérante et le maître d'ouvrage doit prouver la faute de l'entreprise dans un délai de cinq ans. La prise de possession avec paiement intégral vaut souvent réception tacite sans réserve ; la régularisation passe par une convocation écrite, un constat de carence si l'entreprise se dérobe, puis une réception judiciaire.

Paiement du solde et retenue de garantie : que peut-on retenir à la réception ?

Le solde devient exigible le jour de la réception, et pas avant. Cette règle protège le maître d'ouvrage dans les deux sens. Une entreprise qui réclame la totalité du prix avant toute visite ne peut pas s'appuyer sur l'exigibilité ; à l'inverse, un client qui règle tout avant de recevoir se prive de son seul véritable levier et s'expose, comme on l'a vu, à une réception tacite sans réserve. La question n'est donc pas « payer ou ne pas payer », mais « dans quel cadre retenir ».

La retenue de garantie n'est pas un droit automatique. La loi de 1971 déjà citée l'autorise sur les marchés privés de travaux, dans la limite du plafond vu plus haut, mais elle ne s'applique que si le marché la prévoit. Sans clause au devis ou au contrat, le maître d'ouvrage n'a aucun titre pour conserver un pourcentage du prix ; il ne lui reste que l'exception d'inexécution de l'article 1219, proportionnée au désordre. Lorsque la clause existe, les sommes retenues ne restent pas sur le compte du client : elles sont consignées entre les mains d'un consignataire accepté par les deux parties, à défaut désigné par le président du tribunal judiciaire, en pratique la Caisse des dépôts et consignations. L'entreprise peut écarter toute retenue en fournissant une caution personnelle et solidaire d'un établissement financier ; le client reçoit alors l'acte de caution en lieu et place des fonds.

La libération obéit à un mécanisme précis que beaucoup de maîtres d'ouvrage découvrent trop tard. À l'expiration du délai d'un an suivant la réception, la caution est libérée ou les sommes consignées sont versées à l'entreprise de plein droit, même sans mainlevée, sauf si le maître d'ouvrage a notifié au consignataire ou à la caution, par lettre recommandée avec avis de réception, une opposition motivée par l'inexécution des obligations de l'entreprise. Une réserve non levée ne suffit donc pas à bloquer les fonds : il faut l'avoir dénoncée au bon destinataire, dans la forme prévue, avant l'échéance. Le texte est consultable sur Légifrance.

Le contrat de construction de maison individuelle fonctionne différemment : les paiements y sont plafonnés par stade d'avancement, ce qui rend la retenue de garantie inutile et interdite. L'échéancier maximal fixé par l'article R231-7 du Code de la construction et de l'habitation est le suivant.

Stade d'avancement Part maximale du prix exigible (cumul)
Ouverture du chantier (dépôt de garantie inclus) 15 %
Achèvement des fondations 25 %
Achèvement des murs 40 %
Mise hors d'eau 60 %
Achèvement des cloisons et mise hors d'air 75 %
Achèvement des travaux d'équipement, plomberie, menuiserie, chauffage 95 %
Réception Solde, consigné en cas de réserves jusqu'à leur levée

Un constructeur qui appelle un stade en avance, ou qui réclame le solde alors que des réserves sont portées au PV, sort du cadre légal ; le maître d'ouvrage peut refuser sans être en faute. La consignation du solde en CCMI s'effectue auprès d'un établissement habilité, notaire ou banque, et les fonds ne sont débloqués qu'au vu du procès-verbal de levée de réserves signé des deux parties. Le service public décrit la marche à suivre.

En marché privé classique, la clôture financière passe par un décompte définitif. La norme NF P03-001, lorsqu'elle est visée au contrat, organise la remise par l'entreprise d'un mémoire définitif récapitulant les travaux exécutés, les travaux supplémentaires acceptés par écrit, les moins-values convenues et les pénalités éventuelles ; le maître d'ouvrage ou son maître d'œuvre le vérifie et notifie le décompte arrêté. C'est dans ce document que s'inscrivent les moins-values négociées pour les non-conformités acceptées, et non dans une déduction unilatérale sur la dernière facture, qui serait contestable.

Reste la question des intérêts. Un solde retenu hors de tout cadre, sans clause de retenue, sans consignation et sans inexécution grave, produit des intérêts moratoires au taux légal à compter de la mise en demeure (article 1231-6 du Code civil), auxquels s'ajoutent les pénalités de retard de paiement si le contrat en prévoit. Le calcul est souvent modeste sur un chantier de particulier, mais il transforme un client qui avait raison sur le fond en débiteur condamné sur la forme. La ligne de conduite est simple : ne jamais garder l'argent, toujours le consigner ou opposer par écrit une inexécution proportionnée.

À retenir

le solde est dû à la réception, jamais avant ; la retenue de garantie suppose une clause au marché et une consignation chez un tiers, et se libère automatiquement au bout d'un an sauf opposition motivée notifiée par recommandé. En CCMI, l'échéancier par stades plafonne les appels de fonds et le solde se consigne en cas de réserves. Retenir librement expose aux intérêts moratoires.

Quand faire appel à un expert indépendant pour la réception des travaux ?

La réception en elle-même ne coûte rien : c'est un acte que le maître d'ouvrage accomplit lui-même, sans redevance à l'entreprise ni formalité payante. Ce qui a un coût, c'est l'assistance dont il choisit de s'entourer, et la question se pose surtout lorsqu'aucun maître d'œuvre n'a suivi le chantier. Dans un marché avec architecte, la norme NF P03-001 prévoit des opérations préalables à la réception, conduites par le maître d'œuvre, qui dressent la liste des reprises avant la visite officielle. Dans la grande majorité des chantiers de particuliers, cette étape n'existe pas : le client se retrouve seul face à l'entreprise, sans référentiel technique et sans recul. C'est là que l'intervention d'un tiers indépendant prend son sens.

Quatre situations la justifient à nos yeux. La première est la réception d'un ouvrage à enjeu, extension, surélévation, rénovation lourde, maison neuve hors CCMI, où une réserve oubliée se chiffre en milliers d'euros de reprise. La deuxième est la présence de désordres déjà connus avant la visite, qu'il faut qualifier et décrire de façon opposable. La troisième est la dégradation des relations avec l'entreprise : un tiers neutre, qui convoque par écrit et conduit la visite selon une méthode fixe, dépassionne l'échange et produit un document que ni l'une ni l'autre partie ne pourra qualifier de partial. La quatrième est l'absence de réception : établir un constat de carence ou un état des lieux technique en vue d'une réception judiciaire exige une description de l'ouvrage que le maître d'ouvrage ne peut pas produire seul.

Concrètement, l'assistance à réception se déroule en trois temps. Avant la visite, l'expert lit le marché, les plans et les descriptifs, repère les postes sensibles et, si l'ouvrage est accessible, effectue une pré-visite pour lister les points à vérifier. Le jour de la réception, il conduit la visite, contrôle les points de fonctionnement, relève et photographie chaque écart, propose au maître d'ouvrage la formulation de chaque réserve et le conseille sur la décision à prendre, réception, réserve, refus ou moins-value, la décision restant celle du client. Après la visite, il rédige ou relit le procès-verbal, puis revient pour la levée de réserves afin de constater, poste par poste, que la reprise est conforme. La compétence attendue de l'expert est cadrée par la norme NF X50-110 (2024), qui définit les exigences de qualité applicables aux prestations d'expertise.

Il faut distinguer l'expert indépendant, mandaté et rémunéré par le maître d'ouvrage, de l'expert d'assurance, mandaté par l'assureur pour évaluer un sinistre déclaré, et de l'expert judiciaire, désigné par le tribunal. Les trois n'interviennent pas au même moment et n'ont pas la même mission. À la réception, seul le premier a sa place : il n'y a pas encore de sinistre à évaluer ni de procès à instruire. Son rapport devient ensuite la pièce de départ des deux autres si le dossier dégénère. Pour situer cette intervention dans l'ensemble des missions d'expertise construction du cabinet, la page de tête du site en donne le cadre général.

Sur le coût, notre grille distingue les prestations selon leur objet. Le constat contradictoire, qui correspond à la description opposable d'un ouvrage avec convocation de l'entreprise, est affiché 960 € avec un acompte de 60 % ; le montant médian réellement facturé sur 2 323 dossiers de constat est de 790 €. L'expertise contradictoire, lorsque l'entreprise ou son assureur est présent et que le débat technique s'engage, a une médiane facturée de 900 € sur 535 dossiers. La note technique, qui répond à une question précise sur pièces et photographies sans nécessairement se déplacer, est affichée 720 €. Au-delà d'un enjeu de 30 000 €, l'honoraire est fixé à 5 % de l'enjeu. Ces montants sont ceux de l'expertise ; ils ne comprennent ni le constat d'un commissaire de justice, dont le tarif est réglementé, ni les frais de consignation, ni bien sûr le coût des reprises elles-mêmes.

La comparaison utile n'est pas entre l'honoraire et zéro, mais entre l'honoraire et le prix d'une réserve oubliée. Les données publiées par l'Agence Qualité Construction sur la sinistralité de la construction montrent que les désordres les plus coûteux sont ceux qui touchent l'étanchéité et le gros œuvre, précisément ceux qu'un œil non exercé ne détecte pas à la réception et qui, faute de réserve, basculent dans un contentieux long. Un rapport d'assistance à réception a aussi une seconde vie : il fixe l'état de l'ouvrage à la date de réception, ce qui permet plus tard de démontrer qu'un désordre n'était pas apparent, condition d'accès à la garantie décennale.

À retenir

la réception est gratuite, son assistance ne l'est pas. Un expert indépendant s'impose lorsque l'enjeu est élevé, que des désordres sont déjà connus, que le dialogue est rompu ou qu'aucune réception n'a eu lieu. Son rapport formule les réserves de façon opposable et fixe l'état de l'ouvrage à une date certaine, ce qui sert ensuite pour toutes les garanties.

FAQ : vos questions sur réception des travaux ?

Combien coûte la réception des travaux ?

L'acte lui-même est gratuit : aucun texte n'impose de frais pour déclarer accepter un ouvrage, et l'entreprise ne peut rien facturer à ce titre. Les dépenses éventuelles sont celles de l'assistance choisie par le maître d'ouvrage, expert indépendant ou architecte, du constat d'un commissaire de justice si l'entreprise ne se présente pas, et des frais de consignation du solde. Nos tarifs sont publiés et détaillés dans la section précédente.

Qui rédige le procès-verbal de réception de travaux ?

N'importe laquelle des parties peut le rédiger : le maître d'œuvre s'il y en a un, l'entreprise, le maître d'ouvrage ou l'expert qui l'assiste. Ce qui compte n'est pas la main qui écrit mais la signature et le contenu. Nous recommandons que le maître d'ouvrage relise chaque ligne avant de signer et refuse tout formulaire pré-rempli « sans réserve » dont il n'aurait pas vérifié chaque case.

Peut-on signer le PV de réception des travaux sans l'entreprise ?

Oui, à condition de l'avoir convoquée régulièrement par lettre recommandée et de mentionner au procès-verbal son absence malgré convocation. Un PV établi seul, sans convocation préalable, ne satisfait pas au caractère contradictoire et sera facilement contesté. Dans cette hypothèse, la présence d'un tiers, expert ou commissaire de justice, renforce considérablement la valeur du document.

Que faire si l'entreprise refuse de signer les réserves ?

L'entreprise n'a pas à approuver les réserves pour qu'elles existent : la réception est une déclaration du maître d'ouvrage. Son refus de signer est simplement noté au procès-verbal, avec la mention qu'un exemplaire lui a été remis ou envoyé en recommandé. Si elle conteste le bien-fondé technique d'une réserve, le désaccord se tranche ensuite, au besoin par un constat contradictoire ou une expertise, sans que la réserve disparaisse.

Peut-on ajouter des réserves après la signature du procès-verbal ?

Hors CCMI, non : ce qui était apparent le jour de la réception et n'a pas été écrit est réputé accepté. Un désordre découvert après la signature reste couvert s'il n'était pas apparent à la réception, et il relève alors des garanties légales selon sa nature et son ancienneté. Il doit être signalé par écrit à l'entreprise dès sa découverte, en lettre recommandée, avec photographies datées.

Quelles sont les conséquences de l'absence de réception des travaux ?

Aucune garantie légale ne court, l'assurance dommages-ouvrage ne peut pas être mobilisée et le maître d'ouvrage doit prouver la faute de l'entreprise selon le droit commun, dans un délai de cinq ans. À l'inverse, la garde de l'ouvrage reste en principe à l'entreprise et les défauts apparents ne sont pas purgés. La solution consiste à provoquer une réception expresse, ou judiciaire si l'entreprise se dérobe.

Peut-on refuser de payer le solde tant que les réserves ne sont pas levées ?

Pas librement. Le solde est exigible à la réception ; le maître d'ouvrage peut seulement consigner la retenue de garantie prévue au marché ou, à défaut, différer une part proportionnée au coût des reprises sur le fondement de l'exception d'inexécution, en le notifiant par écrit. Conserver la totalité du solde sur son compte sans consignation expose à une condamnation avec intérêts, même si les réserves sont fondées.

La réception des travaux est-elle obligatoire pour de petits travaux ?

Aucun texte ne la rend obligatoire, mais elle s'applique à tout contrat d'entreprise portant sur un ouvrage, quelle que soit sa taille : remplacement d'une couverture, création d'une salle de bains, ravalement. Pour un chantier modeste, un procès-verbal d'une page, daté, signé et listant les réserves, suffit à faire courir les garanties. S'en dispenser revient à s'en remettre à une réception tacite sans réserve, dont la date sera discutée le jour où un désordre apparaîtra.

La réception des travaux n'est pas une formalité de fin de chantier : c'est l'acte qui distribue les responsabilités pour les dix années suivantes. Un procès-verbal daté, signé contradictoirement et assorti de réserves précises ouvre les garanties légales, protège le solde consigné dans les limites de la loi et donne à l'assureur dommages-ouvrage la date dont il a besoin. À l'inverse, une réception absente, tacite ou bâclée laisse le maître d'ouvrage sans point de départ, avec des désordres apparents réputés acceptés et un contentieux à reconstruire sur le terrain du droit commun.

Notre méthode tient en quelques principes : convoquer par écrit, visiter dans un ordre fixe en comparant l'ouvrage au marché et aux DTU, rédiger chaque réserve comme si elle devait être lue par un juge, fixer un délai de levée, ne payer le solde que dans le cadre prévu par les textes. Pour les suites de la réception, nos pages consacrées à la garantie de parfait achèvement, à l'assurance dommages-ouvrage et aux garanties après construction prolongent cette référence.

Chaque chantier a ses particularités : nature du contrat, présence ou non d'un maître d'œuvre, entreprise disparue, désordres graves découverts la veille de la visite. Pour être assisté le jour de la réception ou pour faire constater un ouvrage jamais reçu, vous pouvez contacter le cabinet : nous intervenons en Occitanie, avec un tarif publié et un rapport opposable.

Besoin d'aide ?

NOUS SOMMES LÀ POUR VOUS CONSEILLER

Programmer un appel

Vous souhaitez une expertise pour votre maison ou votre bâtiment ? Décrivez votre besoin : nous vous recontactons suivant vos préférences pour préparer une prestation sur devis.

Vous cherchez un emploi ou un partenariat ? Utilisez notre espace recrutement ou envoyez votre candidature par e-mail.

Demande d'expertise

Vous souhaitez une expertise pour votre maison ou votre bâtiment ? Décrivez votre besoin : nous vous recontactons suivant vos préférences pour préparer une prestation sur devis.
