Le chiffrage à dires d’expert porte sur deux masses distinctes : ce qu’il reste à exécuter pour achever l’ouvrage tel que commandé, et ce qu’il faut reprendre parmi ce qui a déjà été exécuté. Ces deux masses ne se confondent jamais dans le rapport, parce qu’elles ne relèvent pas du même fondement juridique : l’une correspond à un inachèvement, l’autre à une exécution défectueuse.
Le chiffrage est produit en fourchette, ce qui est la seule manière honnête de présenter un coût avant consultation des entreprises. Sur un constat mené sur une construction neuve laissée en fin de second œuvre et jamais réceptionnée — plaques de plâtre avec bandes apparentes, enduits partiels, chapes brutes à l’étage, salle de bains non équipée — le budget à prévoir pour achever peintures et sanitaires ressortait entre 20 000 et 25 000 €.
Ce même dossier illustrait un point décisif que beaucoup de maîtres d’ouvrage découvrent trop tard : faute de réception, l’ouvrage n’était couvert par aucune assurance décennale. Le chiffrage sert alors autant à achever qu’à mesurer l’exposition réelle du maître d’ouvrage.
- Reste à faire par lot, en fourchette, sur la base du marché initial
- Reprises des ouvrages non conformes ou dangereux déjà exécutés
- Sujétions liées à l’intervention d’une seconde entreprise sur un existant
- Études complémentaires nécessaires avant reprise, notamment structurelles
Abandon de chantier que faire : mise en demeure et résiliation
« Abandon de chantier que faire » se décompose en une séquence, et l’ordre compte. Première étape : faire dater l’état du chantier. Deuxième étape : adresser une mise en demeure par lettre recommandée avec accusé de réception, en visant précisément les ouvrages inachevés et les non-conformités relevées, avec un délai de reprise. Troisième étape seulement : envisager la résiliation du marché aux torts de l’entreprise, puis la reprise par un autre intervenant.
Le cabinet fournit la matière technique de cette mise en demeure : constat, relevés, chiffrage. Il ne rédige pas le courrier et ne diffuse aucune lettre type abandon de chantier, pour une raison de fond : la rédaction et la stratégie procédurale relèvent de l’avocat, et un modèle recopié sans les pièces techniques qui le soutiennent produit un courrier sans effet. Ce qui donne du poids à une mise en demeure, c’est ce qu’elle décrit, pas sa forme.
Sur nos derniers dossiers, le délai entre le constat sur site et la réclamation adressée en recommandé s’établit à 2 à 3 jours. Lorsqu’un protocole transactionnel est signé, le retour attendu est de 15 jours à compter de la réception, et une mise en demeure de 8 jours intervient avant caducité de plein droit du protocole.
Abandon de chantier recours : décennale, dommages-ouvrage, référé
La question de l’abandon de chantier recours se pose différemment selon que l’entreprise existe encore ou non. Face à une entreprise disparue ou placée en liquidation judiciaire, l’action se déplace vers son assureur. La fiche Service-public R33764 décrit précisément ce cas : faire jouer la garantie décennale lorsque l’entreprise a disparu. Encore faut-il que les ouvrages concernés entrent dans le champ de cette garantie, ce que déterminent les articles 1792-2 et 1792-3 du Code civil pour les éléments d’équipement indissociables et dissociables.
Lorsqu’une assurance dommages-ouvrage a été souscrite, le mécanisme décrit par la fiche Service-public F2032 permet une indemnisation sans attendre la recherche de responsabilité. C’est le volet abandon de chantier assurance qu’il faut examiner en premier, pièces en main. Si l’ouvrage se dégrade, la voie du référé exposée par la fiche Service-public F1378 permet d’obtenir rapidement une mesure provisoire, dont la désignation d’un expert judiciaire.
La recherche amiable reste un préalable désormais attendu avant la saisine du juge, et la fiche Service-public F1732 rappelle la portée d’une transaction écrite. Nous n’émettons aucun avis sur la solvabilité de l’entreprise ni sur l’issue d’un recours : ce n’est pas notre rôle, et l’affirmer relève de l’honnêteté technique.
Expertise contradictoire : faire venir l’entreprise et son assureur
L’expertise contradictoire consiste à convoquer l’entreprise et son assureur sur site pour examiner ensemble les mêmes ouvrages. Son intérêt est double : elle permet de recueillir les observations de l’autre partie, et elle rend les constats difficilement contestables ensuite. Elle constitue souvent l’étape qui débloque un dossier sans procès.
L’absence de la partie convoquée ne fait pas échouer la réunion, à condition que la convocation soit régulière. Sur un dossier récent, la réunion s’est tenue sur site avec l’entreprise défenderesse absente malgré une convocation recommandée régulière : vingt-sept points techniques ont été relevés, aucune observation contradictoire n’a été recueillie en face, et les constats ont conservé leur pleine valeur. La réclamation portait alors sur 2 240 € au titre des frais d’expertise engagés, la reprise des ouvrages étant demandée en nature.
Un point que les maîtres d’ouvrage anticipent rarement : la rupture d’un marché se chiffre dans les deux sens. Dans un dossier où le cabinet intervenait pour l’entreprise, la réclamation adressée après la rupture du marché s’élevait à 88 791 €, décomposés en 36 620 € de facture restée exigible et 52 171 € au titre de la rupture elle-même. Le dossier a été renvoyé aux avocats.
Préparer la reprise du chantier par une autre entreprise
La reprise du chantier par une autre entreprise est l’objectif opérationnel de la démarche. Elle suppose un dossier de consultation : description de l’existant, limite exacte des prestations exécutées, ouvrages à démolir avant reprise, points de raccordement, contraintes d’accès et zones restées inaccessibles. C’est ce document qui permet à des entreprises de remettre un prix ferme au lieu d’une estimation défensive.

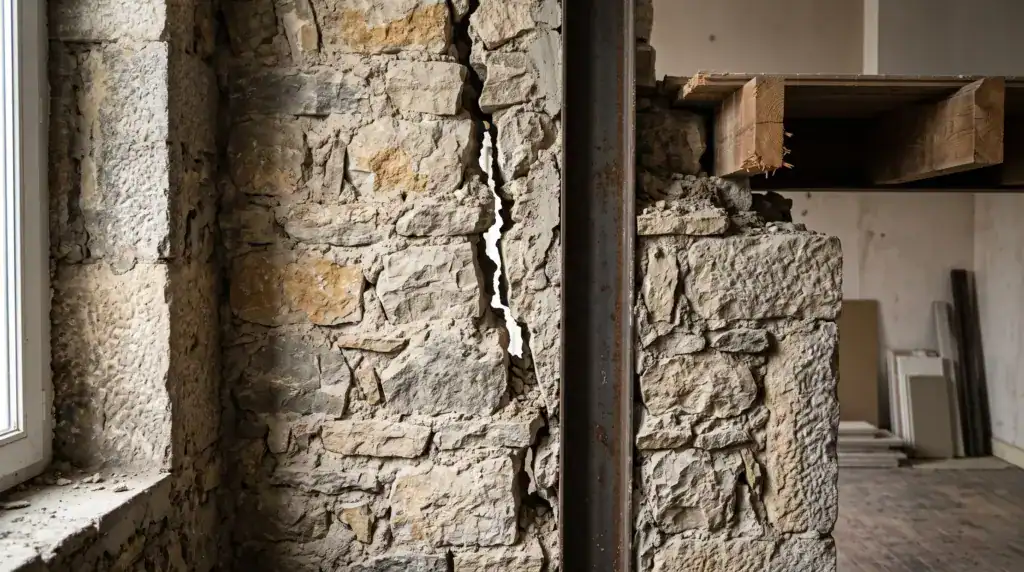

Certaines situations imposent une étape supplémentaire. Sur une rénovation complète d’un immeuble de trois niveaux en cinq logements, le mur de refend avait été démoli et remplacé par des poteaux métalliques, avec des pannes lamellées-collées de 12 cm sur 36 posées sur ces poteaux d’un côté et sur des équerres fixées au colombage ancien de l’autre ; une panne était désolidarisée de l’ensemble. L’expert s’est expressément réservé sur la conformité et sur les responsabilités, et a préconisé une étude structurelle complémentaire avant toute reprise.
Un point de déontologie : le cabinet ne réalise pas les ouvrages qu’il chiffre et ne recommande aucune entreprise attitrée. Un expert qui chiffre puis oriente vers un exécutant perd l’indépendance qui fait la valeur de son rapport. Pour un ouvrage déjà achevé et réceptionné dont les désordres apparaissent après coup, la démarche relève d’un recours pour malfaçons après réception, traité sur une page dédiée.
Abandon de chantier sanction : ce que le constat permet de démontrer
La question de l’abandon de chantier sanction appartient à l’avocat, et nous ne la tranchons pas. Ce que le constat technique permet, en revanche, c’est d’apporter les éléments matériels sur lesquels une sanction contractuelle ou une indemnisation peut se fonder : inexécution caractérisée du marché, ouvrages non conformes aux règles de l’art, coût d’achèvement supérieur au solde restant dû, préjudice de jouissance mesurable dans le temps.
Nous distinguons soigneusement ce qui est constaté de ce qui est interprété. Un rapport qui affirme une responsabilité se fait démonter en réunion ; un rapport qui décrit précisément, mesure et chiffre en se réservant sur l’imputation résiste. C’est pour cette raison que nos rapports comportent des réserves explicites lorsque la cause d’un désordre reste indéterminée ou qu’une étude de structure est nécessaire.
Certaines pathologies relevées sur un chantier interrompu doivent être documentées pour elles-mêmes, indépendamment de l’inachèvement. Une fissure sur un mur porteur apparue après une démolition partielle, ou une infiltration d’eau en plafond sur un ouvrage laissé hors d’eau incomplet, appellent un relevé spécifique et parfois l’intervention d’un sapiteur.
Honoraires, délais et limites de notre intervention
Les honoraires sont annoncés avant tout déplacement. Un constat unilatéral avec rapport et chiffrage est facturé au forfait, à partir de 590 € HT, soit 708 € TTC, déplacement inclus. Une expertise contradictoire avec l’entreprise et son assureur se situe entre 850 et 1 400 € selon le dossier. L’assistance technique en phase judiciaire va de 960 à 1 680 € TTC. Le rapport en version papier envoyée par courrier ajoute 40 € TTC.
Le périmètre est délimité, et le dire fait partie du sérieux de la mission. Nous ne délivrons aucune consultation juridique : la qualification de l’abandon et la conduite de la procédure relèvent de l’avocat. Nous ne réalisons aucune reprise de travaux. Aucune investigation destructive n’est menée sans accord écrit préalable, et les zones rendues inaccessibles ne sont pas examinées. Aucun engagement n’est pris sur la solvabilité de l’entreprise ni sur l’issue d’un recours.
Cette mission se distingue des autres prestations d’assistance technique en cours de travaux. Elle ne se confond ni avec le suivi d’un chantier en cours d’exécution, ni avec l’assistance à la réception des travaux, ni avec la mission plus large d’un expert en construction pour un litige : ici, le point de départ est un ouvrage arrêté et une entreprise qui ne revient pas.
