C’est le cœur de la mission, et le point où les écarts sont les plus élevés. Une situation de travaux est une demande de paiement fondée sur un pourcentage d’ouvrage exécuté. Elle se vérifie donc physiquement, sur place, poste par poste, et se compare au cumul des sommes déjà appelées depuis l’origine. Tant que cette confrontation n’est pas faite, le maître d’ouvrage paie sur déclaration.
Un dossier de notre corpus illustre l’ampleur possible du décalage : le maître d’œuvre en mission complète avait perçu 84 % de ses émoluments et en réclamait 5,50 % de plus, portant sa rémunération à 89,50 %, alors que la construction n’était réalisée qu’à hauteur de 20 % pour un marché de travaux de 285 600 €. Le suivi se résumait à cinq comptes rendus sommaires et aucun certificat de paiement n’avait été établi, alors que la comptabilité de chantier faisait partie de la mission confiée.
Notre méthode inverse l’ordre habituel. Nous ne partons pas de la facture pour chercher si elle est justifiée : nous partons de l’ouvrage constaté, nous le chiffrons dans les termes du marché, puis nous regardons ce qui a déjà été versé. L’écart, quand il existe, est un montant, pas une impression. Il se discute, se compense sur l’appel suivant, ou fonde un refus motivé.
La note technique d’avancement et son avis explicite
Chaque visite de contrôle donne lieu à une note technique d’avancement adressée sous quelques jours. Ce document n’est pas un compte rendu narratif : il conclut, poste par poste, par un avis favorable, défavorable ou suspendu. Favorable signifie que l’ouvrage constaté justifie le paiement demandé. Défavorable signifie qu’il ne le justifie pas, et le document dit pourquoi. Suspendu signifie qu’un élément manque pour trancher — une pièce, un accès, une réponse écrite — et le document dit lequel.
Cette gradation à trois positions a une conséquence pratique immédiate. Elle permet au maître d’ouvrage d’écrire à l’entreprise ou au maître d’œuvre sans employer de formule vague. Une lettre qui indique qu’un poste reçoit un avis défavorable pour un motif technique daté et photographié n’a pas le même effet qu’un courrier exprimant une inquiétude. Elle engage la discussion sur des faits.
La note s’appuie sur des relevés instrumentaux et un reportage photographique daté, et respecte les règles de l’art applicables au lot considéré. Elle constitue également, si le dossier dégénère, la trame chronologique que reprendra un avocat : une série de constats datés vaut mieux qu’une reconstitution tardive de mémoire.
Ce que l’assistance maîtrise d’ouvrage ne fait pas
Délimiter la mission fait partie de la mission. L’expert ne dirige pas les travaux : il ne donne pas d’ordre aux entreprises, n’arbitre pas les cadences et ne se substitue pas au maître d’œuvre. Cette frontière protège le maître d’ouvrage autant que l’expert : un contrôleur qui pilote perd la position extérieure qui fait la valeur de son avis, et engage sa responsabilité sur des choix qui ne sont pas les siens.
L’expert ne délivre pas non plus de consultation juridique. La rédaction et la qualification des contrats relèvent de l’avocat, vers lequel une mise en relation est proposée, consultation initiale incluse. Il n’assure aucune reprise de travaux, ne recommande aucune entreprise attitrée, ne procède à aucune investigation destructive sans accord écrit préalable, et n’examine pas les zones rendues inaccessibles. Enfin, il ne prend aucun engagement sur la tenue des délais ni sur le comportement des entreprises : personne ne peut sérieusement garantir cela.
Ces exclusions ne sont pas des réserves de style. Elles décrivent exactement ce que le maître d’ouvrage recevra, et lui évitent d’attendre d’un contrôle technique ce que seuls un avocat, un maître d’œuvre ou une entreprise peuvent apporter.
Quand les défauts d’exécution bloquent la suite du chantier

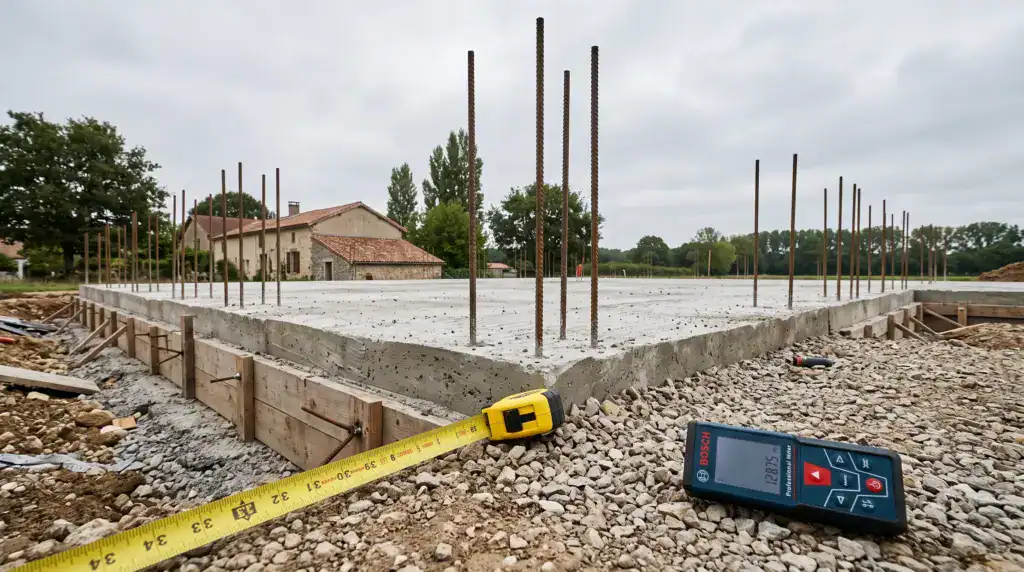

Un contrôle utile s’exerce avant que les ouvrages ne soient fermés, parce qu’après, la vérification devient destructive. Sur un chantier d’extension interrompu, notre relevé donne une dalle d’environ 9,75 mètres par 3,50 mètres, une hauteur de 75 centimètres entre fond de fouille et niveau de dalle, et six fers en attente de 8 millimètres mal positionnés — de 36, 40 et 42 centimètres de l’axe de façade, de 12 à 20 centimètres des bords. Une fenêtre avait par ailleurs été créée à 122 centimètres de large quand 127 étaient prévus, pour réutiliser les volets existants.
La conséquence n’est pas esthétique, elle est économique : les entreprises consultées refusent d’achever l’ouvrage faute de connaître la nature des fondations. Un défaut de positionnement de quelques centimètres, relevé au bon moment, se corrige pour un coût marginal ; le même défaut découvert après coulage transforme un chantier en négociation sans issue.
C’est pourquoi le contrôle de conformité se cale sur des moments précis — avant coulage, avant fermeture des ouvrages, avant chaque situation de travaux — et non sur un calendrier régulier de courtoisie. Ces relevés dimensionnels, comme la lecture d’une fissure horizontale sur un mur, exigent des mesures et des dates, pas des appréciations.
Préparer une réunion contradictoire sans perdre un tour
Quand un désaccord se cristallise, une réunion contradictoire réunit le maître d’ouvrage, l’entreprise et les assureurs concernés. Sa préparation détermine son issue. Dans un dossier de notre corpus, une réunion organisée sur des malfaçons a dû être ajournée entièrement : l’entreprise a soulevé l’absence du maître d’œuvre ayant suivi le chantier, dont l’expert n’avait pas été informé par son propre mandant, et l’expert de l’assureur décennal a exigé sa mise en cause. Une nouvelle réunion a dû être convoquée, facturée 1 500 € TTC au maître d’ouvrage.
La leçon est mécanique : recenser tous les intervenants et leurs assureurs avant la première convocation évite ce cycle perdu. Le mandant doit donc communiquer l’intégralité des acteurs, y compris ceux avec lesquels la relation s’est mal terminée. Une omission par gêne coûte une réunion complète.
Le chiffrage, lui, ne se pose pas avant que le dossier ne le permette. Sur un dossier de venues d’eau en sous-sol, nous avons expressément subordonné toute réclamation financière à cinq préalables : la position écrite de l’assureur dommages-ouvrage, la confirmation de l’origine des infiltrations, la définition contradictoire du périmètre des travaux, l’établissement des devis d’investigation et de remise en état, puis le chiffrage des frais d’expertise et des préjudices annexes justifiés. Sur une infiltration d’eau au plafond, la démarche est identique.
Honoraires et rythme d’une mission amo sur un chantier suivi
Une visite de contrôle assortie de sa note technique d’avancement est facturée 250 € HT par rendez-vous. Un accompagnement complet sur la durée du chantier est défini au dossier, selon la taille de l’opération et la fréquence des visites retenue. L’organisation d’une réunion contradictoire avec l’entreprise et son assureur se situe entre 1 150 et 1 500 € TTC selon le dossier. Un rapport en version papier envoyée par courrier ajoute 40 € TTC.
Le nombre de visites est arrêté au contrat, ce qui présente un intérêt qu’on sous-estime : il permet de placer les contrôles là où ils décident de quelque chose, au lieu de les disperser. Le rythme usuel sur un chantier suivi s’établit par lot ou par quinzaine. Un délai de rétractation de 14 jours s’applique avant tout déplacement de l’expert, sauf renonciation expresse en cas d’urgence.
Ce cadrage économique se lit à côté des enjeux : sur un marché de travaux de 285 600 €, un écart de facturation de quelques pourcents dépasse largement le coût de plusieurs visites. La question n’est pas le prix du contrôle, c’est le montant de ce qu’il permet de ne pas payer à tort. Les autres formules d’intervention du cabinet sont présentées sur notre page d’assistance aux particuliers.
Réception, garanties et fin de l’assistance maîtrise d’ouvrage
Tout l’accompagnement converge vers la réception. La fiche Service-public F2958 rappelle que cet acte constitue le point de départ commun des garanties, et la Fédération Française du Bâtiment décrit la réception comme la phase clé de l’achèvement du chantier, moment où le maître d’ouvrage prend possession de l’ouvrage. La garantie de parfait achèvement court un an à compter de la réception ; la garantie décennale, dix ans.
Un maître d’ouvrage assisté arrive à la réception avec une chronologie de constats datés, un état des postes ayant reçu un avis défavorable ou suspendu, et le détail des sommes versées au regard de l’avancement réel. Les réserves qu’il formule sont alors documentées, ce qui change la nature de la discussion sur leur levée.
Deux situations sortent de ce cadre et relèvent de pages distinctes : le contrat de construction de maison individuelle, réglementé, dont les pièges du CCMI forment un sujet propre, et le chantier laissé en l’état par l’entreprise, traité dans notre page sur l’abandon de chantier par l’entreprise. Ici, les marchés sont de gré à gré et le chantier avance : l’enjeu est de le payer pour ce qu’il vaut.134567
